Formalności budowlane dla budynku gospodarczego kluczowe zasady, które musisz znać
- Budynki gospodarcze do 150 m², związane z produkcją rolną i spełniające określone warunki, można budować bez żadnych formalności.
- Zgłoszenie budowy jest wystarczające dla wolnostojących budynków do 35 m² oraz obiektów rolnych o powierzchni 150-300 m².
- Pozwolenie na budowę jest konieczne dla większych budynków lub tych, które nie spełniają kryteriów uproszczonych procedur.
- Każda inwestycja musi być zgodna z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) lub decyzją o warunkach zabudowy.
- Budowa bez wymaganych formalności to samowola budowlana, grożąca wysokimi karami finansowymi i nakazem rozbiórki.
Czym w świetle prawa jest budynek gospodarczy i dlaczego to kluczowe?
Zgodnie z rozporządzeniem Ministra Infrastruktury, budynek gospodarczy to obiekt przeznaczony do niezawodowego wykonywania prac warsztatowych, a także do przechowywania materiałów, narzędzi i sprzętu służącego mieszkańcom. W kontekście zabudowy zagrodowej jego rola rozszerza się o przechowywanie środków i sprzętu do produkcji rolnej oraz płodów rolnych. Do tej kategorii zaliczamy więc szerokie spektrum obiektów od stodół, garaży, drewutni po przydomowe warsztaty. Warto zaznaczyć, że nowelizacja Prawa Budowlanego z 2023 roku wprowadziła istotne zmiany, a kolejne uściślenia, w tym legalna definicja budynku gospodarczego, są planowane na rok 2026. Precyzyjne zrozumienie tej definicji jest kluczowe, ponieważ to właśnie ona decyduje o tym, jakie formalności będziemy musieli spełnić, planując budowę.Trzy drogi do własnego budynku gospodarczego: którą musisz wybrać?
Planując budowę budynku gospodarczego, stajemy przed wyborem jednej z trzech głównych ścieżek formalnych: budowy bez żadnych formalności, budowy na podstawie zgłoszenia, lub budowy wymagającej pozwolenia. To, którą drogę należy wybrać, zależy ściśle od parametrów planowanego obiektu, jego przeznaczenia oraz lokalizacji. Poniżej szczegółowo omówię każdą z tych opcji, aby pomóc Ci podjąć świadomą decyzję.

Budowa bez formalności: kiedy to możliwe?
Rewolucja w przepisach: budynki do 150 m² a "związek z produkcją rolną"
Nowelizacja Prawa Budowlanego, która weszła w życie 3 czerwca 2023 roku, wprowadziła znaczące uproszczenia. Obecnie możliwe jest wybudowanie jednokondygnacyjnych budynków gospodarczych związanych z produkcją rolną o powierzchni zabudowy do 150 m² bez konieczności uzyskiwania pozwolenia na budowę ani nawet zgłoszenia. Aby skorzystać z tej opcji, musisz jednak spełnić kilka kluczowych warunków: rozpiętość konstrukcji nie może przekraczać 6 m, wysokość obiektu musi mieścić się w limicie 7 m, a obszar oddziaływania budynku musi w całości znajdować się na Twojej działce. Warto pamiętać, że wcześniej (i nadal dla budynków niezwiązanych z rolnictwem na działce siedliskowej) limit ten wynosił 35 m² powierzchni zabudowy, co pokazuje skalę obecnych zmian.
Nie jesteś rolnikiem? Sprawdź, czy i tak możesz skorzystać z uproszczonych zasad
Często spotykam się z pytaniem, czy aby skorzystać z uproszczonych zasad budowy budynku gospodarczego związanego z produkcją rolną, trzeba mieć status rolnika. Odpowiedź brzmi: nie. Kluczowe jest to, aby budynek faktycznie służył celom związanym z produkcją rolną, a nie status właściciela. Przykładowo, jeśli planujesz przechowywać w nim narzędzia ogrodnicze, mały traktor do pielęgnacji ogrodu, czy też płody rolne z przydomowego warzywnika, to jak najbardziej możesz skorzystać z tych ułatwień. Ważne jest więc przeznaczenie obiektu, a nie Twój wpis do ewidencji gruntów i budynków jako rolnika.
Kluczowe parametry, których musisz pilnować: powierzchnia, wysokość i rozpiętość konstrukcji
Aby mieć pewność, że możesz budować bez formalności, musisz bardzo dokładnie pilnować kilku parametrów:
- Powierzchnia zabudowy: Maksymalnie do 150 m². Pamiętaj, że jest to powierzchnia po obrysie zewnętrznym ścian.
- Rozpiętość konstrukcji: Nie może przekraczać 6 m. To ważny parametr techniczny, który wpływa na stabilność i bezpieczeństwo konstrukcji.
- Wysokość: Maksymalnie do 7 m. Dotyczy to najwyższego punktu budynku, np. kalenicy dachu.
Przekroczenie któregokolwiek z tych limitów automatycznie oznacza, że nie możesz skorzystać z tej najprostszej ścieżki i musisz rozważyć zgłoszenie budowy lub uzyskanie pozwolenia.
Nawet bez formalności musisz to sprawdzić: zgodność z planem miejscowym (MPZP)
To bardzo ważna kwestia, o której wielu inwestorów zapomina. Nawet jeśli planujesz budowę budynku gospodarczego bez pozwolenia i zgłoszenia, Twoja inwestycja musi być w pełni zgodna z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP), jeśli taki plan obowiązuje na Twoim terenie. W przypadku braku MPZP, musisz uzyskać decyzję o warunkach zabudowy. Plan miejscowy może narzucać dodatkowe ograniczenia, takie jak maksymalna wysokość zabudowy, kształt dachu, kolorystyka elewacji, a nawet minimalne odległości od granic działki czy linii zabudowy. Niezgodność z MPZP, nawet przy spełnieniu wszystkich pozostałych warunków, może skutkować uznaniem budowy za samowolę.Zgłoszenie budowy: uproszczona procedura dla popularnych obiektów
Kiedy zgłoszenie jest wystarczające? Budynki do 35 m² i większe obiekty "rolne" do 300 m²
Procedura zgłoszenia budowy jest znacznie prostsza niż uzyskanie pozwolenia, a jednocześnie pozwala na realizację wielu popularnych obiektów gospodarczych. Zgłoszenie jest wystarczające w dwóch głównych kategoriach:
- Dla jednokondygnacyjnych budynków gospodarczych związanych z produkcją rolną, których powierzchnia zabudowy mieści się w przedziale od 150 m² do 300 m². Tutaj również musisz spełnić określone warunki: rozpiętość konstrukcji do 7 m i wysokość do 7 m.
- Dla wolnostojących, parterowych budynków gospodarczych (w tym garaży), których powierzchnia zabudowy nie przekracza 35 m². Ta kategoria jest bardzo popularna wśród właścicieli działek niezwiązanych z rolnictwem.
Jak prawidłowo dokonać zgłoszenia krok po kroku? Wzory i wymagane dokumenty
Proces zgłoszenia jest stosunkowo prosty. Oto, co musisz zrobić:
- Wypełnij formularz zgłoszenia: Dostępny w urzędzie gminy/miasta lub na stronie internetowej.
- Dołącz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane: Potwierdzasz w nim, że masz prawo do dysponowania działką, na której ma powstać budynek.
- Przygotuj proste rysunki/szkice obiektu: Nie musisz zatrudniać architekta do pełnego projektu. Wystarczą proste rysunki przedstawiające rzut (plan) budynku, jego przekrój, elewacje oraz usytuowanie na działce (np. na mapie do celów projektowych lub zasadniczej). Pamiętaj o naniesieniu wymiarów.
- Złóż dokumenty: Kompletny wniosek składasz w odpowiednim urzędzie (starostwo powiatowe lub urząd miasta na prawach powiatu).
Ile czasu ma urząd na reakcję? Zasada "milczącej zgody" w praktyce
Po złożeniu kompletnego zgłoszenia, urząd ma 21 dni na wniesienie ewentualnego sprzeciwu. Jest to tzw. zasada "milczącej zgody". Jeśli w tym terminie urząd nie wniesie sprzeciwu (np. z powodu niezgodności z MPZP lub innymi przepisami), oznacza to, że możesz rozpocząć budowę. Nie otrzymasz żadnego pisemnego potwierdzenia, dlatego tak ważne jest, aby odczekać pełne 21 dni. Pamiętaj, że termin liczy się od daty doręczenia zgłoszenia do urzędu.
Limit obiektów na działce: ilu sąsiadów może mieć Twój nowy budynek?
W przypadku wolnostojących, parterowych budynków gospodarczych o powierzchni zabudowy do 35 m², istnieje pewien limit, o którym musisz pamiętać. Ich łączna liczba nie może przekraczać dwóch na każde 500 m² powierzchni działki. Oznacza to, że jeśli masz działkę o powierzchni 1000 m², możesz mieć maksymalnie cztery takie obiekty. Jest to ważne ograniczenie, które ma na celu zapobieganie nadmiernemu zagęszczeniu zabudowy na małych działkach.
Pozwolenie na budowę: kiedy jest absolutnie konieczne?
Gdy parametry budynku przekraczają limity dla zgłoszenia: jakie to sytuacje?
Pozwolenie na budowę to najbardziej sformalizowana ścieżka, która jest absolutnie konieczna w sytuacjach, gdy parametry planowanego budynku gospodarczego przekraczają limity przewidziane dla budowy bez formalności lub na zgłoszenie. Oto najczęstsze przypadki:
- Budynki gospodarcze o powierzchni zabudowy powyżej 300 m², nawet jeśli są związane z produkcją rolną.
- Budynki gospodarcze o powierzchni zabudowy powyżej 35 m², jeśli nie są związane z produkcją rolną i nie mieszczą się w limitach dla zgłoszenia (np. są wielokondygnacyjne).
- Gdy łączna liczba wolnostojących, parterowych budynków gospodarczych o powierzchni do 35 m² przekracza limit dwóch obiektów na każde 500 m² powierzchni działki.
- Gdy budynek jest wielokondygnacyjny lub jego obszar oddziaływania wykracza poza granice Twojej działki.
Czym różni się procedura pozwolenia od zgłoszenia? Rola architekta i kierownika budowy
Procedura uzyskania pozwolenia na budowę jest znacznie bardziej złożona i czasochłonna niż zgłoszenie. Kluczową różnicą jest konieczność zatrudnienia projektanta z odpowiednimi uprawnieniami, który przygotuje pełny projekt budowlany. Ten projekt musi być zgodny z przepisami techniczno-budowlanymi, MPZP (lub WZ) i zawierać szczegółowe rozwiązania konstrukcyjne, instalacyjne i architektoniczne. Urząd wydaje w tym przypadku decyzję administracyjną o pozwoleniu na budowę. Dodatkowo, w trakcie realizacji inwestycji, będziesz musiał zatrudnić kierownika budowy, który będzie odpowiadał za zgodność prac z projektem i przepisami, a także prowadził dziennik budowy. To wszystko sprawia, że jest to ścieżka wymagająca większego zaangażowania i nakładów finansowych.
Projekt budowlany, dziennik budowy, odbiór: poznaj pełną ścieżkę formalną
Pełna ścieżka formalna dla pozwolenia na budowę wygląda następująco:
- Przygotowanie i złożenie projektu budowlanego: Musi być on sporządzony przez uprawnionego projektanta i zawierać wszystkie niezbędne elementy, w tym projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany.
- Uzyskanie decyzji o pozwoleniu na budowę: Po złożeniu kompletnego wniosku, urząd ma do 65 dni na wydanie decyzji. Pamiętaj, że decyzja musi się uprawomocnić.
- Zgłoszenie rozpoczęcia robót budowlanych: Przed faktycznym rozpoczęciem prac musisz zawiadomić o tym odpowiedni organ nadzoru budowlanego.
- Prowadzenie dziennika budowy: Jest to dokument, w którym kierownik budowy (lub inspektor nadzoru inwestorskiego) odnotowuje przebieg prac, ważne zdarzenia i decyzje.
- Zakończenie budowy: Po zakończeniu prac, w zależności od kategorii obiektu, może być wymagane zgłoszenie zakończenia budowy lub uzyskanie pozwolenia na użytkowanie.

Niezależnie od procedury: o czym nie możesz zapomnieć?

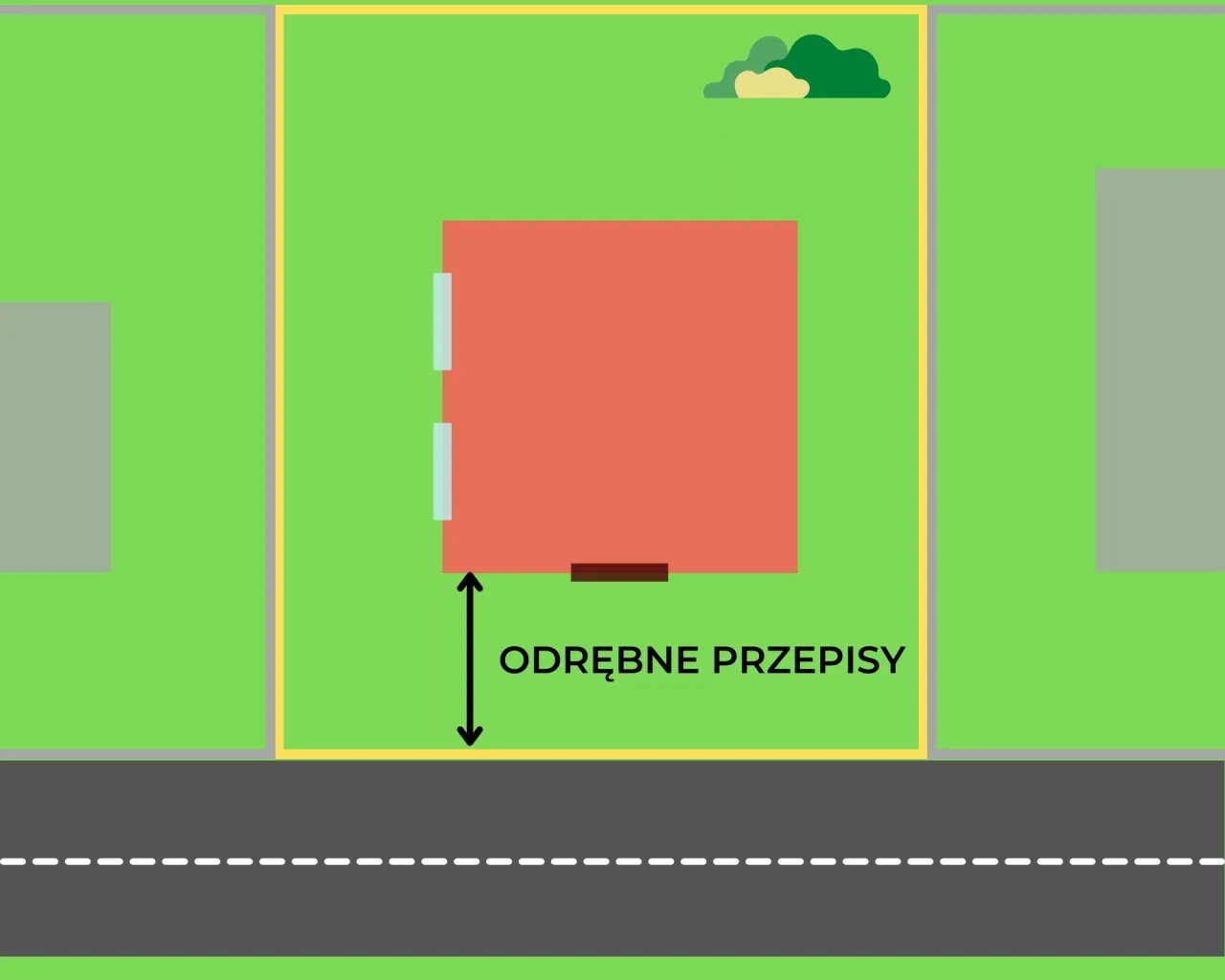

Jak prawidłowo usytuować budynek na działce? Kluczowe odległości od granic i sąsiadów
Niezależnie od tego, czy budujesz bez formalności, na zgłoszenie, czy na pozwolenie, musisz przestrzegać przepisów dotyczących usytuowania budynku na działce. Standardowe odległości od granicy działki to 4 m dla ściany z oknami lub drzwiami i 3 m dla ściany bez otworów. Istnieją jednak wyjątki, które często dotyczą właśnie budynków gospodarczych. Małe budynki gospodarcze (o długości do 6,5 m i wysokości do 3 m) mogą być w określonych warunkach usytuowane w odległości 1,5 m od granicy lub nawet bezpośrednio przy niej, jeśli pozwala na to Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) lub decyzja o warunkach zabudowy. Zawsze warto sprawdzić te kwestie w urzędzie, aby uniknąć problemów z sąsiadami i nadzorem budowlanym.Sprawdzenie MPZP lub uzyskanie decyzji o warunkach zabudowy: dlaczego to fundament całej inwestycji?
Chcę to podkreślić raz jeszcze: zgodność z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) lub decyzją o warunkach zabudowy (WZ) jest fundamentem każdej inwestycji, bez względu na to, jak prosta wydaje się procedura. Te dokumenty są nadrzędne wobec uproszczonych ścieżek formalnych. To właśnie w MPZP znajdziesz informacje o dopuszczalnej wysokości zabudowy, maksymalnej powierzchni zabudowy, kształcie dachu, a nawet kolorystyce elewacji czy minimalnej powierzchni biologicznie czynnej. Pominięcie tego etapu i budowa niezgodna z planem lub WZ, nawet jeśli spełnisz wszystkie inne warunki, może skutkować uznaniem obiektu za samowolę budowlaną i koniecznością jego rozbiórki. Zawsze zaczynaj od sprawdzenia tych dokumentów!
Samowola budowlana: realne konsekwencje budowy "na dziko"
Wysokie kary finansowe i nakaz rozbiórki: czy warto ryzykować?
Budowa bez wymaganego zgłoszenia lub pozwolenia to samowola budowlana, a jej konsekwencje mogą być bardzo dotkliwe. Ryzyko jest wysokie, a potencjalne koszty legalizacji często wielokrotnie przewyższają "oszczędności" wynikające z pominięcia formalności. Grożą Ci m.in. wysokie opłaty legalizacyjne (np. 5000 zł w przypadku braku zgłoszenia, a w przypadku braku pozwolenia na budowę kwota ta jest znacznie wyższa i obliczana na podstawie skomplikowanego wzoru). Dodatkowo, nadzór budowlany może nałożyć na Ciebie kary grzywny, które wynoszą od 20 do nawet 50 000 zł. W najgorszym scenariuszu, jeśli legalizacja nie będzie możliwa (np. z powodu niezgodności z MPZP), grozi Ci nakaz rozbiórki obiektu, co wiąże się z ogromnymi stratami finansowymi i emocjonalnymi.
Przeczytaj również: Najwyższy budynek świata: 828 m! Burdż Chalifa rekordy i fakty
Jak wygląda proces legalizacji samowoli i ile to kosztuje?
Proces legalizacji samowoli budowlanej jest zazwyczaj skomplikowany, długotrwały i bardzo kosztowny. Zazwyczaj wymaga on uzupełnienia całej dokumentacji, która byłaby wymagana pierwotnie (np. pełnego projektu budowlanego, jeśli budynek wymagał pozwolenia). Do tego dochodzą wspomniane już wysokie opłaty legalizacyjne, które są naliczane indywidualnie w zależności od skali i rodzaju samowoli. W praktyce oznacza to, że zamiast zaoszczędzić czas i pieniądze, inwestorzy często ponoszą znacznie większe koszty i stres związany z próbą naprawienia błędu. Moja rada jest prosta: zawsze przestrzegaj przepisów i wybierz odpowiednią ścieżkę formalną od samego początku.
