Koszty przyłącza prądu do działki: ile zapłacisz i jak zaoszczędzić?

Mateusz Ignasiak2 września 2025
Koszty przyłącza prądu do działki: ile zapłacisz i jak zaoszczędzić?
Podłączenie prądu do działki

to jeden z kluczowych, a zarazem najbardziej złożonych etapów budowy domu, który wiąże się ze znacznymi kosztami i długim czasem oczekiwania. Ten przewodnik kompleksowo wyjaśni, co składa się na ostateczną cenę przyłącza energetycznego, jakie czynniki wpływają na jego wysokość oraz krok po kroku przeprowadzi Cię przez całą procedurę, pomagając uniknąć niespodzianek finansowych i planować inwestycję z wyprzedzeniem.

Koszty przyłącza prądu do działki kompleksowy przewodnik po opłatach i procedurach

  • Opłata ryczałtowa za przyłącze energetyczne zależy od zamówionej mocy (ok. 70-80 zł netto/kW dla kablowego, 55-65 zł netto/kW dla napowietrznego) oraz rodzaju przyłącza.
  • Standardowa cena obejmuje budowę przyłącza o długości do 200 metrów; za każdy dodatkowy metr naliczana jest dopłata (ok. 80-95 zł netto/m dla kablowego, 60-70 zł netto/m dla napowietrznego).
  • Proces podłączenia prądu jest długotrwały, trwa średnio od 6 do 18 miesięcy, a najwięcej czasu zajmuje realizacja prac przez Operatora Systemu Dystrybucyjnego (OSD).
  • Oprócz opłat dla OSD, inwestor musi liczyć się z dodatkowymi kosztami, takimi jak mapa do celów projektowych, opłaty geodezyjne oraz wykonanie Wewnętrznej Linii Zasilającej (WLZ).
  • Typowa moc przyłączeniowa dla domu jednorodzinnego to 12-16 kW, jednak dla obiektów z pompą ciepła, fotowoltaiką czy ładowarką EV może wzrosnąć do 20-25 kW.

Precyzyjne oszacowanie kosztów przyłącza to fundament Twojej inwestycji

Z mojego doświadczenia wiem, że dokładne oszacowanie kosztów i zrozumienie całego procesu przyłączenia prądu jest absolutnie kluczowe dla każdego inwestora planującego budowę domu. To nie tylko kwestia budżetu, ale także harmonogramu. Niespodziewane wydatki czy opóźnienia w dostawie energii elektrycznej mogą sparaliżować budowę na długie tygodnie, a nawet miesiące. Dlatego tak ważne jest, aby już na etapie planowania mieć pełny obraz sytuacji zarówno finansowy, jak i proceduralny. Pozwala to uniknąć nieprzyjemnych niespodzianek i zapewnia płynność realizacji inwestycji.

Co składa się na ostateczną cenę przyłącza? Rozbijamy rachunek na czynniki pierwsze

Opłata za przyłącze energetyczne, którą ponosisz jako inwestor, składa się z kilku podstawowych elementów. Przede wszystkim jest to opłata za zamówioną moc przyłączeniową. Stawki są ustalane przez Operatorów Systemu Dystrybucyjnego (OSD) i zatwierdzane przez Urząd Regulacji Energetyki (URE), co gwarantuje ich transparentność.

Dla przyłącza kablowego (ziemnego), które jest coraz częściej wybierane ze względów estetycznych i bezpieczeństwa, koszt wynosi orientacyjnie 70-80 zł netto za każdy kilowat (kW) zamówionej mocy. Jeśli zdecydujesz się na przyłącze napowietrzne, cena jest nieco niższa i oscyluje w granicach 55-65 zł netto/kW. Aby dać Ci konkretny przykład: dla typowego domu jednorodzinnego z mocą 15 kW, koszt opłaty ryczałtowej za przyłącze kablowe wyniesie około 15 kW * 75 zł/kW = 1125 zł netto.

Warto pamiętać, że standardowa opłata ryczałtowa obejmuje budowę przyłącza o długości do 200 metrów. Jeśli Twoja działka znajduje się dalej od istniejącej sieci energetycznej, musisz liczyć się z dodatkowymi kosztami. Za każdy metr powyżej 200 metrów naliczana jest dopłata. Dla przyłącza kablowego będzie to około 80-95 zł netto za każdy dodatkowy metr, natomiast dla przyłącza napowietrznego około 60-70 zł netto/m. Te kwoty mogą znacząco wpłynąć na ostateczny rachunek, dlatego tak istotne jest sprawdzenie odległości od sieci na wczesnym etapie.

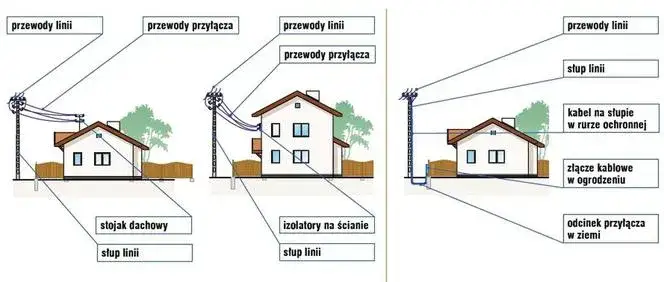

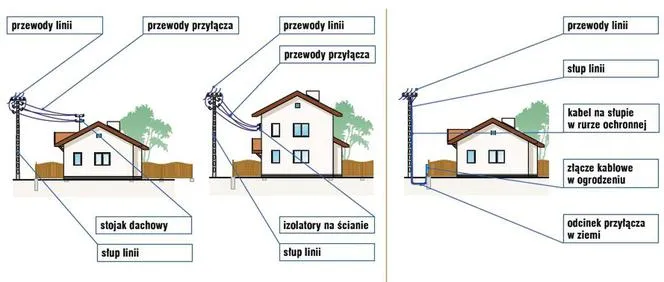

rodzaje przyłączy energetycznych schemat

Od czego zależy finalny koszt przyłącza? Kluczowe czynniki wpływające na cenę

Finalny koszt przyłącza energetycznego do Twojej działki to wypadkowa kilku istotnych czynników. Zrozumienie ich pozwoli Ci świadomie podjąć decyzje i uniknąć niepotrzebnych wydatków.

Moc przyłączeniowa

To jeden z najważniejszych elementów wpływających na cenę. Musisz określić, ile energii elektrycznej będzie potrzebował Twój dom. Dla standardowego domu jednorodzinnego, bez specjalnych wymagań, zazwyczaj wystarcza moc w przedziale 12-16 kW. Jeśli jednak planujesz instalację pompy ciepła, fotowoltaiki, ładowarki do samochodu elektrycznego lub innych energochłonnych urządzeń, zapotrzebowanie może wzrosnąć do 20-25 kW. Moim zdaniem, warto przemyśleć przyszłe potrzeby już teraz. Zamówienie zbyt małej mocy może skutkować koniecznością kosztownej modernizacji w przyszłości, natomiast zbyt duża moc to niepotrzebne, wyższe opłaty stałe.

Rodzaj przyłącza (kablowe czy napowietrzne)

Masz do wyboru dwa główne typy przyłączy, a każdy z nich ma swoje plusy i minusy, które wpływają na koszt i estetykę. Poniżej przedstawiam krótkie porównanie:

Cecha Przyłącze kablowe (ziemne) Przyłącze napowietrzne
Koszt Droższe (ok. 70-80 zł netto/kW) Tańsze (ok. 55-65 zł netto/kW)
Estetyka Bardzo estetyczne (kabel ukryty pod ziemią) Mniej estetyczne (widoczne słupy i przewody)
Bezpieczeństwo Wyższe (mniejsze ryzyko uszkodzeń mechanicznych, np. przez wiatr) Niższe (narażone na warunki atmosferyczne, uszkodzenia)
Trwałość Bardzo wysoka Wysoka, ale wymaga konserwacji
Szybkość realizacji Dłuższy czas realizacji (wymaga prac ziemnych) Szybszy czas realizacji

Z mojego doświadczenia wynika, że choć przyłącze kablowe jest droższe, wielu inwestorów decyduje się na nie ze względu na estetykę i bezpieczeństwo, szczególnie w nowym budownictwie.

Lokalizacja działki i warunki terenowe

Jak już wspomniałem, odległość działki od istniejącej sieci energetycznej ma bezpośredni wpływ na koszt, zwłaszcza jeśli przekracza standardowe 200 metrów. Dodatkowo, trudne warunki terenowe, takie jak konieczność przekraczania rzek, dróg, gęstych lasów czy terenów podmokłych, mogą znacząco zwiększyć koszty prac ziemnych i montażowych, co oczywiście przełoży się na ostateczną cenę przyłącza.

Przeczytaj również: Kwiaty na działkę rekreacyjną: Piękne i bezobsługowe? To możliwe!

Taryfy operatorów

W Polsce działa pięciu głównych Operatorów Systemu Dystrybucyjnego (OSD): Tauron, PGE, Enea, Energa i Stoen. Stawki za przyłączenie są zatwierdzane przez URE, co oznacza, że różnice między poszczególnymi operatorami nie są zazwyczaj drastyczne. Mimo to, zawsze warto sprawdzić aktualne taryfy u lokalnego OSD, aby mieć pewność co do obowiązujących stawek.

Podłączenie prądu krok po kroku: od wniosku do działającej żarówki

Proces podłączenia prądu do działki to procedura wieloetapowa, która wymaga cierpliwości i systematyczności. Poniżej przedstawiam poszczególne kroki, które musisz przejść:

  1. Złożenie wniosku o określenie warunków przyłączenia: To pierwszy i najważniejszy krok. Wniosek składasz u lokalnego Operatora Systemu Dystrybucyjnego (OSD), właściwego dla Twojej lokalizacji (np. Tauron, PGE, Enea, Energa, Stoen). Do wniosku zazwyczaj należy dołączyć m.in. kopię mapy zasadniczej z zaznaczoną lokalizacją działki, dokument potwierdzający tytuł prawny do nieruchomości oraz określenie planowanej mocy przyłączeniowej.
  2. Otrzymanie warunków i projektu umowy: Po złożeniu wniosku, OSD ma do 30 dni na przesłanie Ci warunków przyłączenia wraz z projektem umowy. W tym dokumencie znajdziesz szczegółowe informacje techniczne (np. miejsce przyłączenia, rodzaj przyłącza, wymagane zabezpieczenia) oraz finansowe (koszt przyłączenia). Zawsze dokładnie analizuj projekt umowy, zwracając uwagę na terminy i zakres prac.
  3. Podpisanie umowy o przyłączenie: Jeśli warunki są dla Ciebie akceptowalne, podpisujesz umowę o przyłączenie z OSD. W tym momencie zazwyczaj wpłacasz również opłatę za przyłączenie.
  4. Realizacja prac budowlano-montażowych przez OSD: Po podpisaniu umowy i uregulowaniu opłat, OSD rozpoczyna prace związane z budową przyłącza. To najdłuższy etap całego procesu, który obejmuje m.in. budowę linii kablowej lub napowietrznej, montaż złącza kablowego lub skrzynki pomiarowej w granicy działki.
  5. Odbiór techniczny, montaż licznika: Po zakończeniu prac przez OSD, następuje odbiór techniczny przyłącza. Sprawdzane jest, czy wszystkie prace zostały wykonane zgodnie z warunkami przyłączenia i obowiązującymi normami. Następnie montowany jest licznik energii elektrycznej.
  6. Podpisanie umowy na sprzedaż energii elektrycznej: Ostatnim krokiem jest podpisanie umowy z wybranym sprzedawcą energii elektrycznej (niekoniecznie tym samym co OSD). Dopiero po tym etapie możesz legalnie korzystać z prądu na swojej działce.

Ile potrwa oczekiwanie na prąd? Realistyczne ramy czasowe

Niestety, muszę Cię uprzedzić podłączenie prądu to proces, który wymaga sporej dozy cierpliwości. Z mojego doświadczenia wynika, że cały proces, od złożenia wniosku do momentu, gdy prąd popłynie w Twojej instalacji, trwa średnio od 6 do nawet 18 miesięcy. To bardzo szeroki zakres, ale pozwala realistycznie oszacować czas.

Co wpływa na długość oczekiwania? Czas od złożenia wniosku do otrzymania warunków przyłączenia to zazwyczaj do 30 dni i na ten etap masz niewielki wpływ. Najwięcej czasu zajmuje jednak realizacja prac budowlano-montażowych przez operatora. To właśnie ten etap jest najbardziej zmienny i może trwać od kilku miesięcy do ponad roku, w zależności od złożoności projektu, obciążenia pracą OSD oraz warunków terenowych. Choć jako inwestor masz wpływ na terminowość składania dokumentów i reagowania na korespondencję, na sam proces realizacji prac przez OSD masz niestety ograniczony wpływ. Dlatego tak ważne jest, aby rozpocząć proces przyłączania prądu jak najwcześniej w harmonogramie budowy.

Ukryte koszty, o których musisz pamiętać

Opłata dla operatora to nie jedyny wydatek związany z podłączeniem prądu. Jako inwestor musisz liczyć się z kilkoma dodatkowymi kosztami, które nie są wliczone w ryczałt dla OSD:

  • Mapa do celów projektowych: Jest to niezbędny dokument do przygotowania projektu przyłącza. Orientacyjny koszt to 800-1500 zł, w zależności od regionu i wielkości działki.
  • Opłaty geodezyjne: Mogą być związane z wytyczeniem trasy przyłącza, inwentaryzacją powykonawczą czy innymi pracami geodezyjnymi. Ich koszt to zazwyczaj 1000-2000 zł.
  • Koszt wykonania Wewnętrznej Linii Zasilającej (WLZ): To bardzo ważny i często niedoceniany wydatek. WLZ to kabel, który prowadzi prąd od skrzynki pomiarowej (złącza kablowego) w granicy działki do Twojego budynku. Jego długość, sposób ułożenia (np. pod ziemią, w kanale) oraz przekrój (zależny od mocy) mają bezpośredni wpływ na koszt. Wykonanie WLZ, wraz z ułożeniem i podłączeniem do rozdzielnicy w domu, to znaczący wydatek, który w całości leży po stronie inwestora.

Warto również rozważyć kwestię przyłącza tymczasowego (budowlanego). Jest to rozwiązanie, które pozwala na szybkie uzyskanie prądu na placu budowy (zazwyczaj w 2-3 miesiące). Jego główną zaletą jest możliwość rozpoczęcia prac budowlanych, które wymagają zasilania. Wadą jest jednak to, że energia w taryfie budowlanej (taryfa C) jest często droższa niż w taryfie dla gospodarstw domowych (taryfa G). Ostateczne przyłącze docelowe i tak będzie musiało zostać wykonane, więc przyłącze tymczasowe to dodatkowy koszt, choć często niezbędny w praktyce.

Jak mądrze zaplanować budżet i czy można zaoszczędzić na przyłączu?

Planowanie budżetu na przyłącze energetyczne to nie tylko suma opłat, ale także strategiczne myślenie o przyszłości. Oto kilka wskazówek, które, moim zdaniem, pomogą Ci mądrze zarządzać tym aspektem inwestycji:

  • Optymalny dobór mocy: To klucz do oszczędności. Jak już wspomniałem, precyzyjne określenie zapotrzebowania na moc, z uwzględnieniem przyszłych planów (np. instalacja pompy ciepła, paneli fotowoltaicznych, ładowarki do samochodu elektrycznego), jest absolutnie niezbędne. Zamówienie zbyt małej mocy może skutkować koniecznością kosztownej modernizacji i zwiększenia mocy w przyszłości, co wiąże się z ponownymi opłatami i formalnościami. Z drugiej strony, zamówienie zbyt dużej mocy to niepotrzebne, wyższe opłaty stałe, które będziesz ponosić co miesiąc. Warto skonsultować się z elektrykiem lub projektantem instalacji, aby dobrać moc idealnie dopasowaną do Twoich potrzeb.

  • Porównanie ofert: Chociaż stawki za przyłączenie są regulowane przez URE, a różnice między OSD są minimalne, to zawsze warto sprawdzić aktualne taryfy i warunki u swojego lokalnego operatora. Czasami mogą pojawić się lokalne programy lub specyficzne warunki, które warto wziąć pod uwagę. Pamiętaj jednak, że na samym koszcie za kW mocy czy za metr bieżący przyłącza nie zaoszczędzisz wiele, ponieważ są to stawki regulowane.

FAQ - Najczęstsze pytania

Koszt zależy od mocy (70-80 zł netto/kW kablowe, 55-65 zł netto/kW napowietrzne) i długości (do 200m ryczałt, powyżej dopłaty 80-95 zł netto/m kablowe, 60-70 zł netto/m napowietrzne). Do tego dochodzą koszty po stronie inwestora.

Cały proces trwa średnio od 6 do 18 miesięcy. Najwięcej czasu zajmuje realizacja prac budowlano-montażowych przez Operatora Systemu Dystrybucyjnego (OSD). Warto zacząć procedurę jak najwcześniej.

Oprócz opłat dla OSD, inwestor ponosi koszty mapy do celów projektowych (800-1500 zł), opłat geodezyjnych (1000-2000 zł) oraz wykonania Wewnętrznej Linii Zasilającej (WLZ) od skrzynki do budynku.

Dla standardowego domu to 12-16 kW. Jeśli planujesz pompę ciepła, fotowoltaikę lub ładowarkę EV, rozważ 20-25 kW. Optymalny wybór zapobiega przyszłym modernizacjom lub niepotrzebnym opłatom stałym.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

ile kosztuje podłączenie prądu do działki
procedura podłączenia prądu do działki budowlanej
czas oczekiwania na przyłącze energetyczne
dodatkowe opłaty przyłącze prądu
moc przyłączeniowa dla domu jednorodzinnego
Autor Mateusz Ignasiak
Mateusz Ignasiak

Nazywam się Mateusz Ignasiak i od ponad 10 lat zajmuję się rynkiem nieruchomości w Polsce. Moje doświadczenie obejmuje zarówno inwestycje, jak i zarządzanie nieruchomościami, co pozwala mi na dogłębną analizę trendów rynkowych oraz doradzanie klientom w podejmowaniu najlepszych decyzji. Specjalizuję się w obszarze mieszkań oraz domów, a także w doradztwie dla osób poszukujących idealnej nieruchomości do zamieszkania lub inwestycji. W mojej pracy kładę duży nacisk na rzetelność informacji oraz przejrzystość w komunikacji, co przekłada się na zaufanie moich klientów. Ukończyłem studia z zakresu zarządzania nieruchomościami, a także regularnie uczestniczę w branżowych konferencjach, co pozwala mi być na bieżąco z najnowszymi zmianami w przepisach oraz trendach rynkowych. Pisząc dla ignasiak.info.pl, moim celem jest dzielenie się wiedzą i doświadczeniem, aby pomóc innym w zrozumieniu złożoności rynku nieruchomości. Wierzę, że dzięki mojemu zaangażowaniu i pasji do tego, co robię, mogę dostarczyć wartościowe treści, które będą pomocne zarówno dla inwestorów, jak i osób prywatnych.
